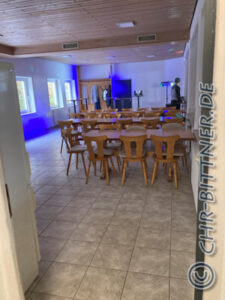

Unser Reiterstübchen ist inzwischen in die Jahre gekommen. Es soll nun in neuem Glanz erstrahlen.

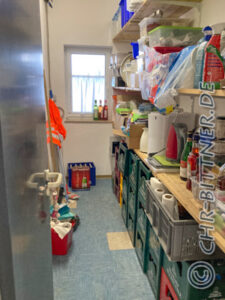

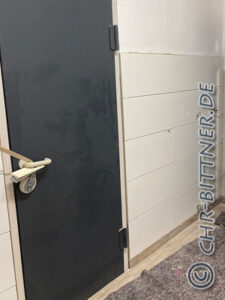

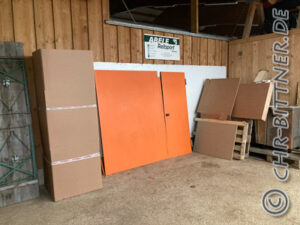

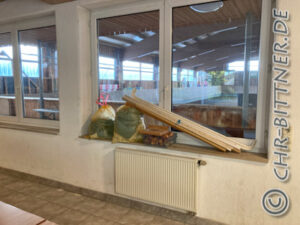

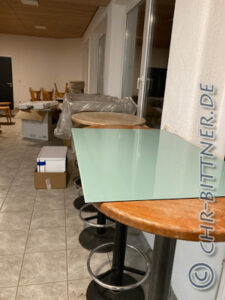

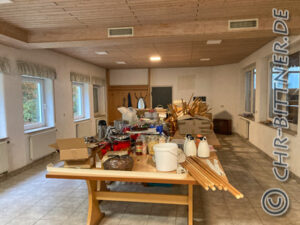

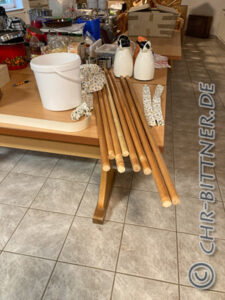

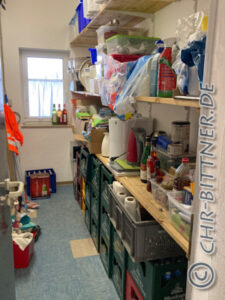

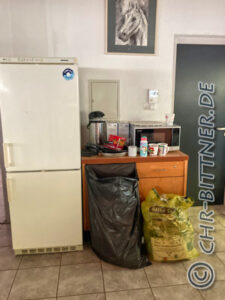

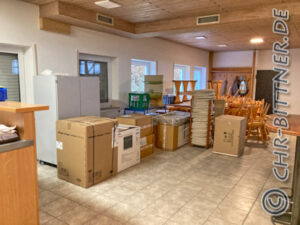

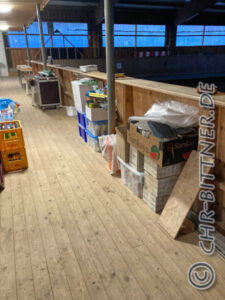

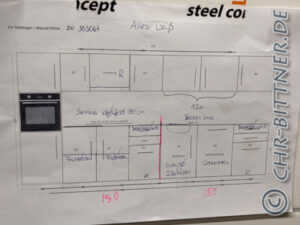

Den Anfang soll die Küche machen. Nach dem Dressurturnier wurde Anfang August alles aus der Küche ausgeräumt und im Stübchen zwischengelagert. Nun soll zeitnah eine neue Küche eingebaut werden.
Wir haben uns erfolgreich auf das Regionalbudget LEADER Jagstregion beworben und erhalten eine höhere Eurosumme für die Renovierung unserer Vereinsräume. Hiermit werden wir die Küche erneuern, die WCs aufwerten und alle Räumlichkeiten wieder auf Vordermann bringen.

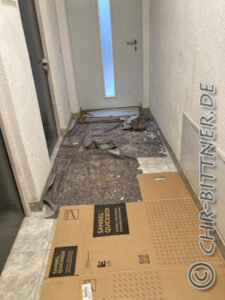

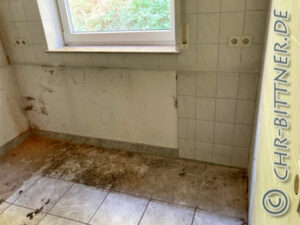

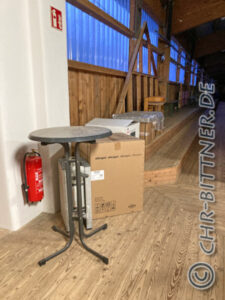

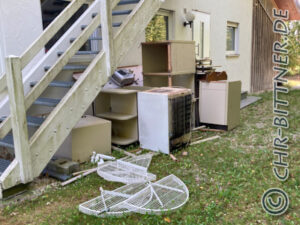

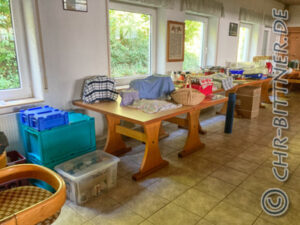

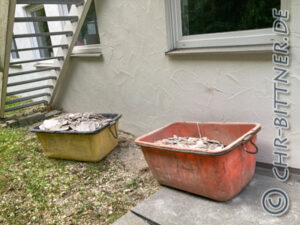

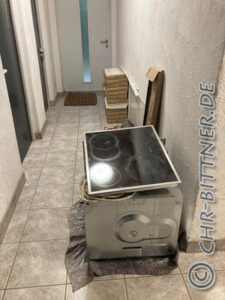

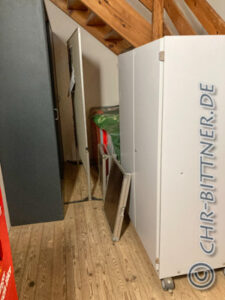

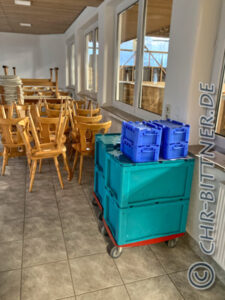

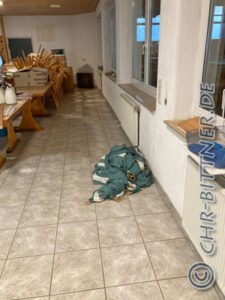

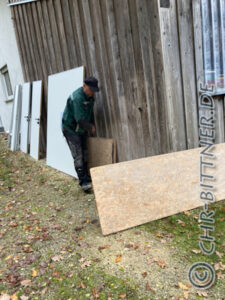

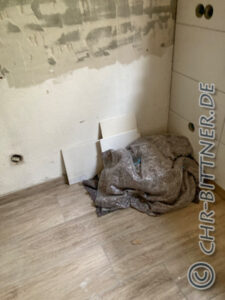

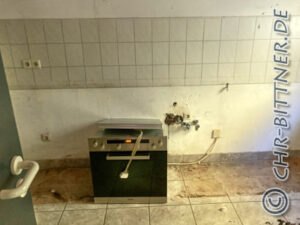

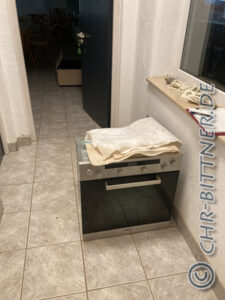

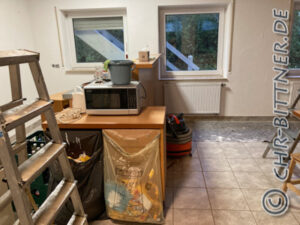

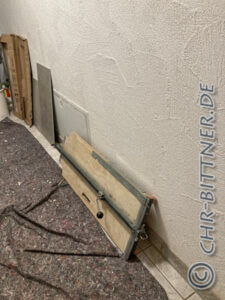

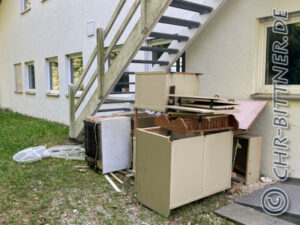

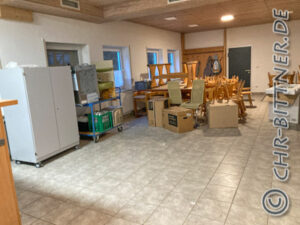

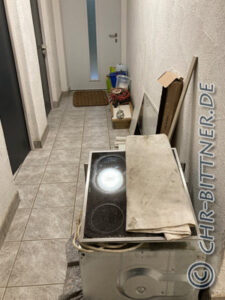

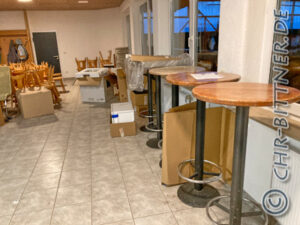

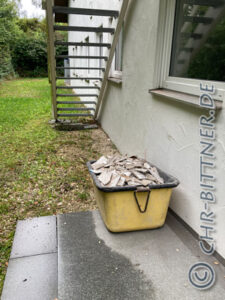

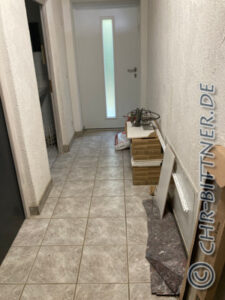

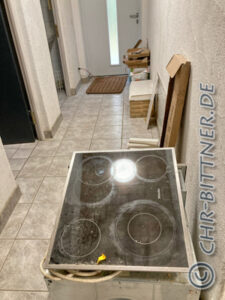

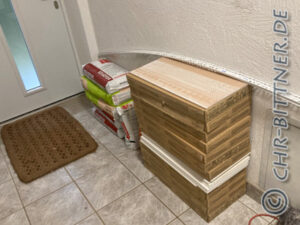

Den Start machte am Mittwoch, 18. September die Küche. Manuel, Georg und ihre Helfer hatten die Küche komplett ausgeräumt.

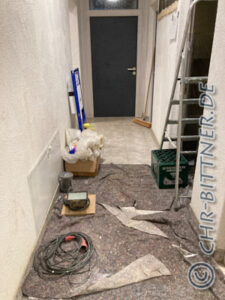

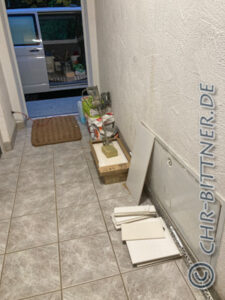

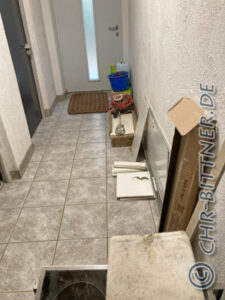

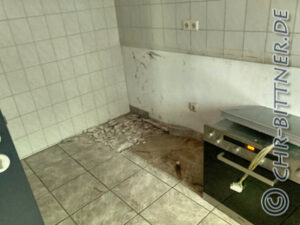

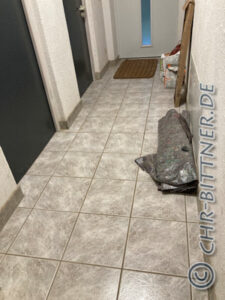

So sah dann alles am Donnerstag aus:

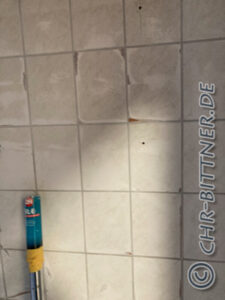

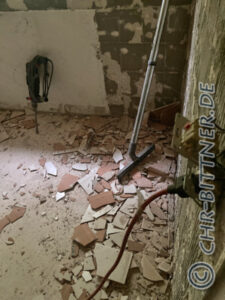

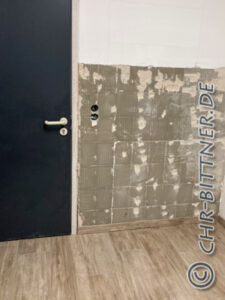

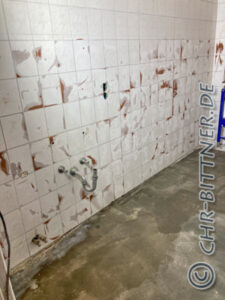

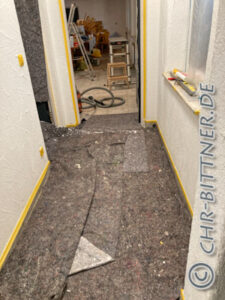

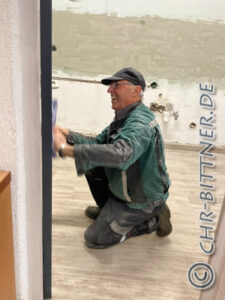

Am Montag, 23. September hat Georg einige der Fliesen entfernt. Am Dienstag, 24. September hat Martin dann die alten Fliesen weggeräumt. So sah das Ganze dann am Donnerstag, 26. September Früh aus:

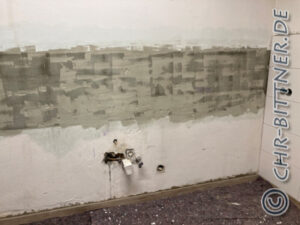

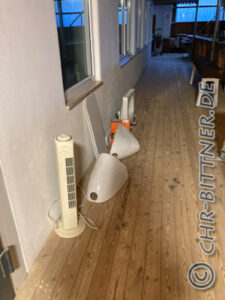

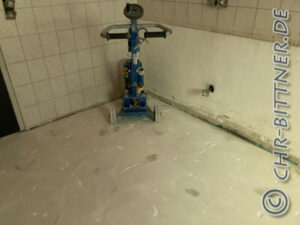

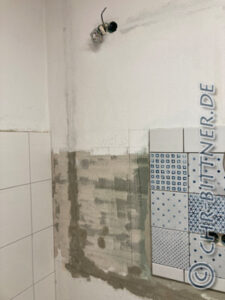

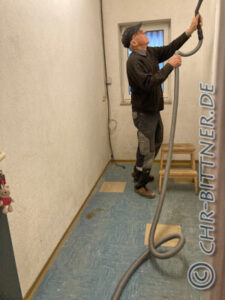

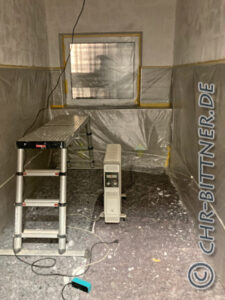

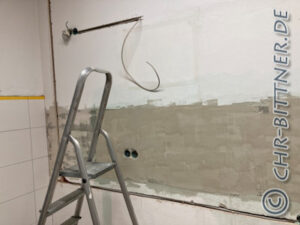

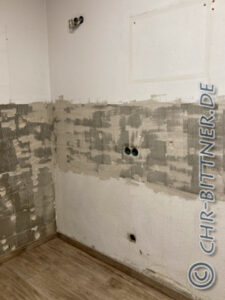

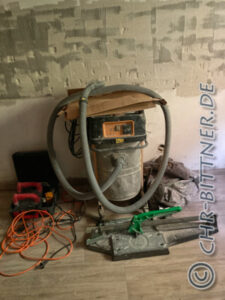

Am Donnerstag Abend hat Georg dann den Boden glattgeschliffen für die neuen Fliesen. Das war eine sehr staubige Angelegenheit.

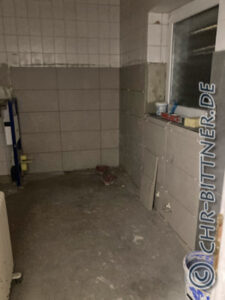

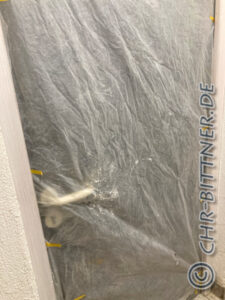

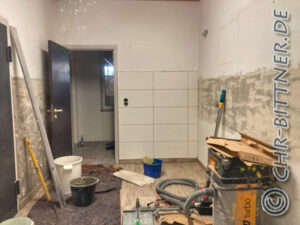

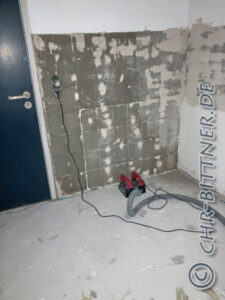

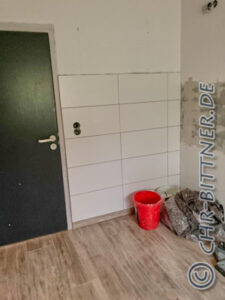

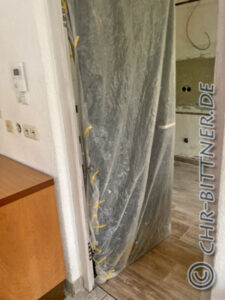

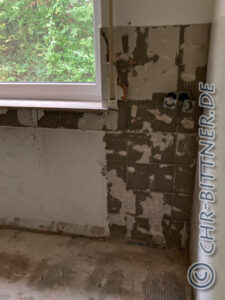

Jetzt müssen noch die restlichen Fliesen an der Wand runter und die Wände vorbereitet werden für neue Fliesen. Dann wird die Küche neu gefliest und dort, wo keine Fliesen sind, gestrichen.

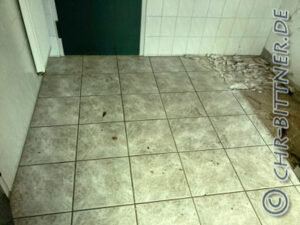

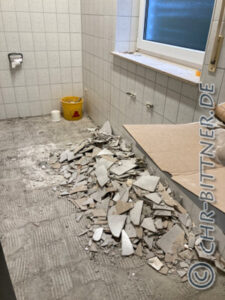

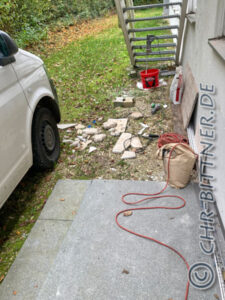

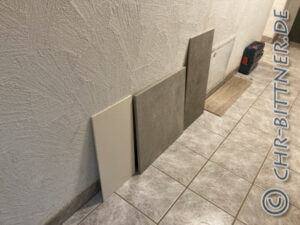

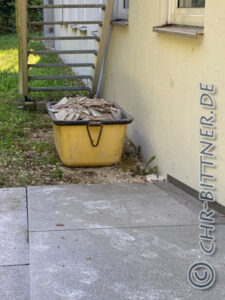

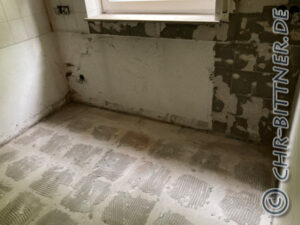

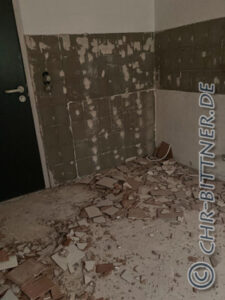

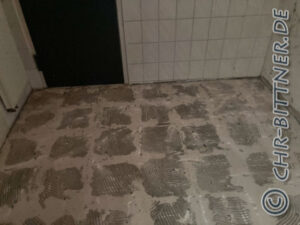

Am Freitag, 27. September hat Georg die restlichen Fliesen entfernt. So sah das Ganze dann am Samstag Früh aus:

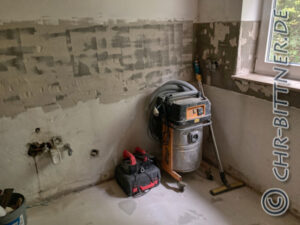

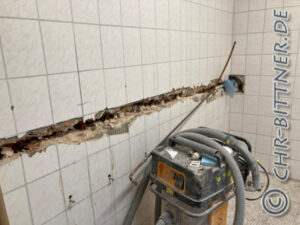

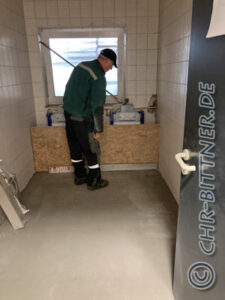

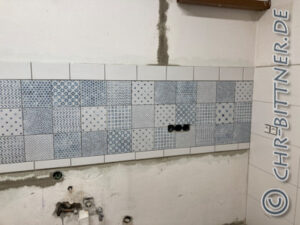

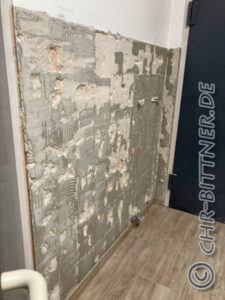

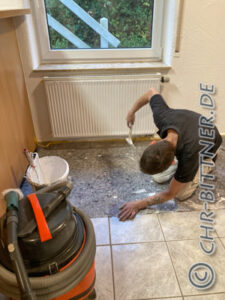

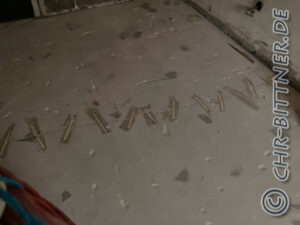

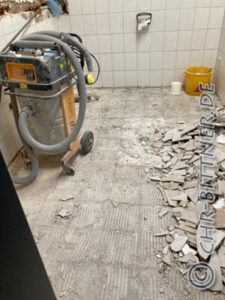

Am Samstag, 28. September hat Georg noch fleissig weitergemacht. Die kaputten Fliesen rausgeräumt, den Boden wieder sauber gemacht, die Wände teilweise schon geschliffen, das heißt, vom Kleber befreit, und nebenbei auch noch den Riss im Boden repariert.

Am Donnerstag, 2. Oktober sah das Ganze noch so aus:

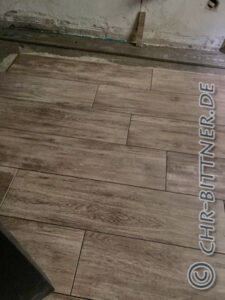

Georg hat das Wochenende genutzt und mit Fliesen legen angefangen. So sah das Ganze am 7. Oktober morgens aus.

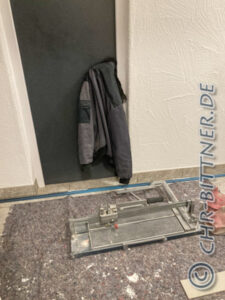

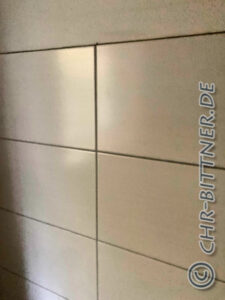

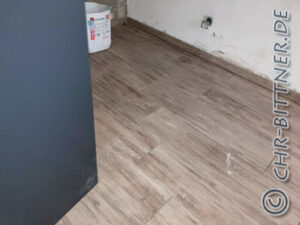

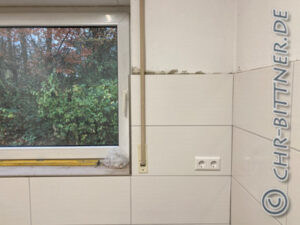

Am 7. Oktober hat Georg den Rest gefliest, am 8. Oktober hat er die Sockelleisten gesetzt. Am Morgen des 9. Oktober sah das Ganze dann so aus.

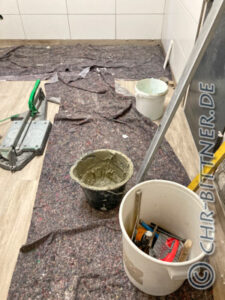

Am 9. Oktober hat Georg dann den Boden verfugt. So sah das Ganze dann am 10. Oktober morgens aus:
Vielen Dank, Georg für Deinen Einsatz! Viel Arbeit, die super aussieht!

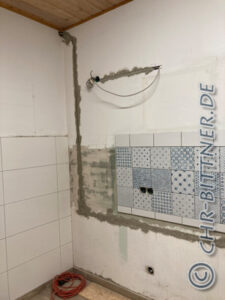

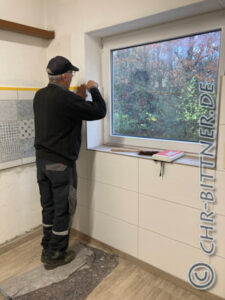

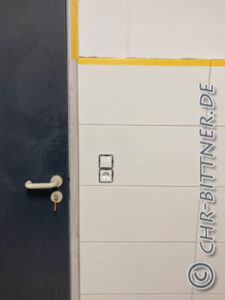

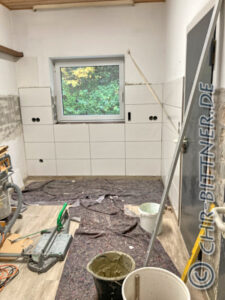

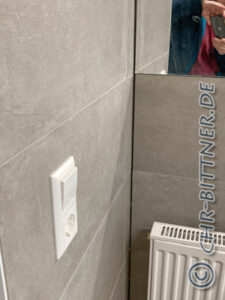

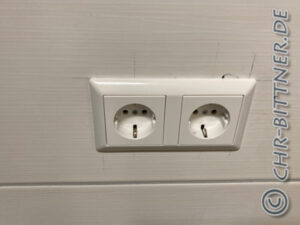

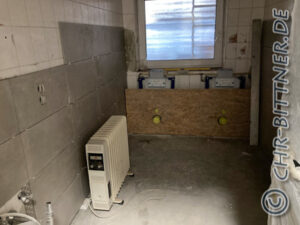

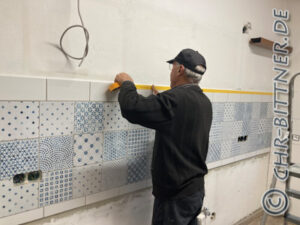

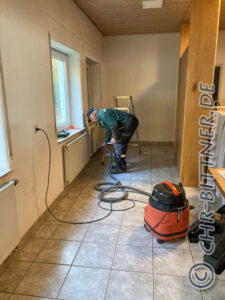

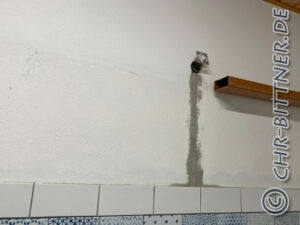

Am 10. Oktober wurden die Steckdosen soweit entfernt, damit sie beim Fliesen der Wand nicht stören. So sah das Ganze dann am späteren Vormittag aus.

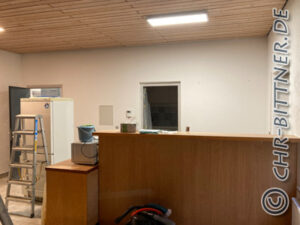

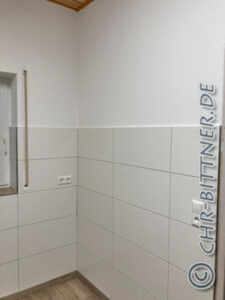

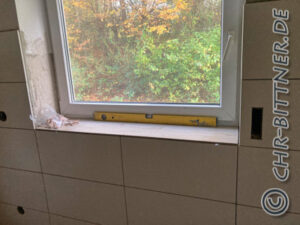

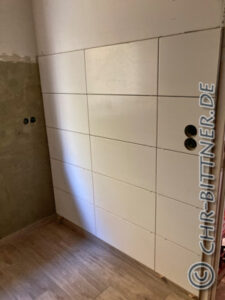

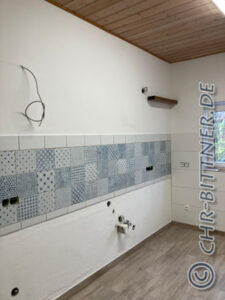

So sah das Ganze dann am 11. Oktober aus:

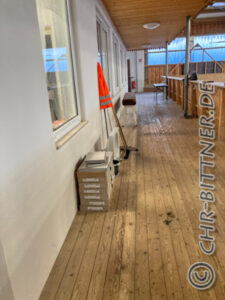

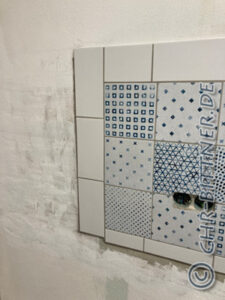

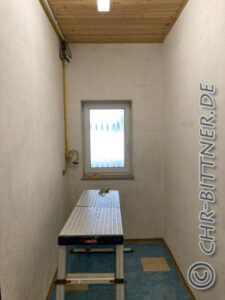

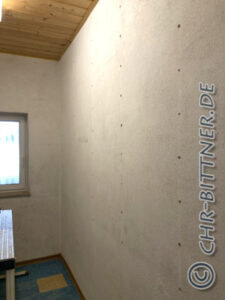

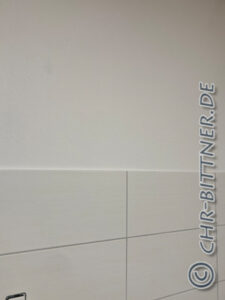

So sah das Ganze dann am 18. Oktober aus:
Georg war übers Wochenende sehr fleissig. So sah dann alles am Sonntag, 20. Oktober morgens aus:

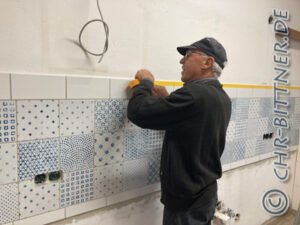

Vielen Dank, Georg für die tollen neuen Fliesen!
Am 24. Oktober sah das Ganze so aus:

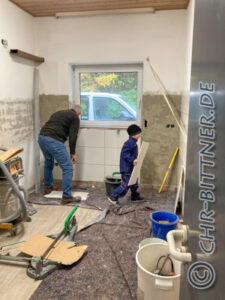

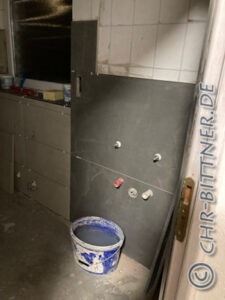

Am 26. Oktober war Arbeitstag auf der Anlage. Georg hat mit Gebhard in der Küche weiter Fliesen gelegt.
Um 11.00Uhr sah das Ganze so aus:
Gegen halb drei sah das Ganze dann so aus:
Georg hat den ganzen Tag weitergearbeitet. Um 18.00Uhr sah das Ganze dann so aus:

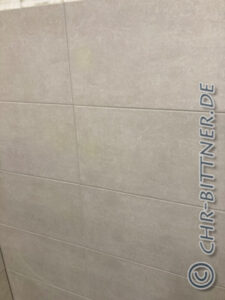

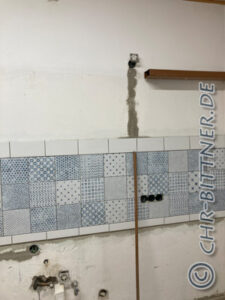

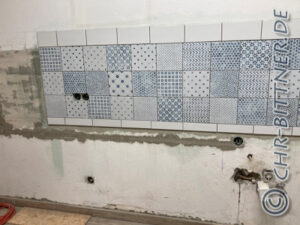

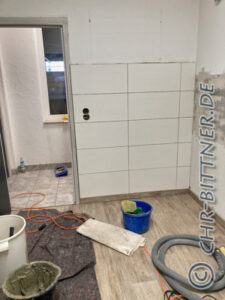

Am Montag, 28. Oktober hat Georg weitergemacht. So sah das Ganze dann am Dienstag, 29. Oktober morgens aus:

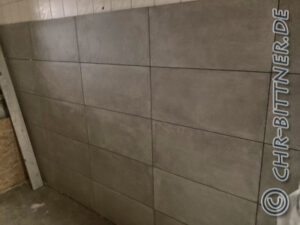

Am 30. Oktober abends hat Georg die ganzen Wände verfugt. So sah das Ganze dann am 2. November morgens aus:

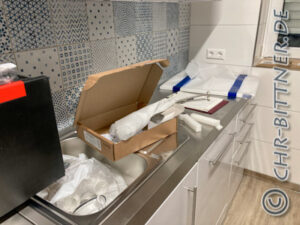

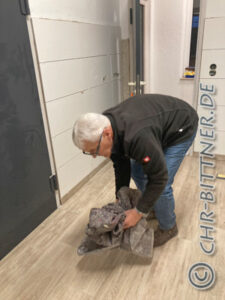

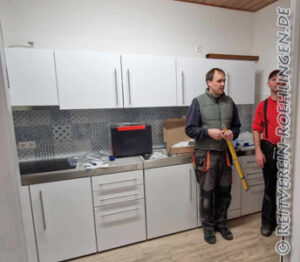

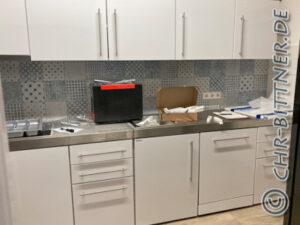

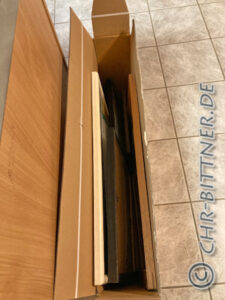

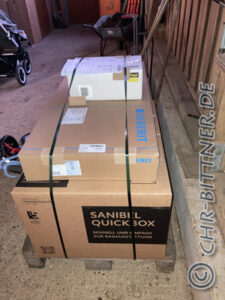

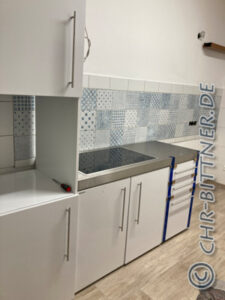

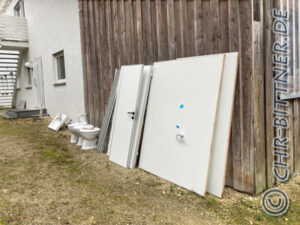

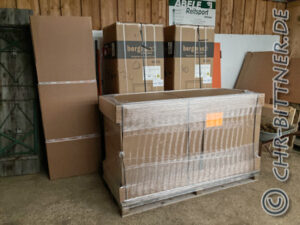

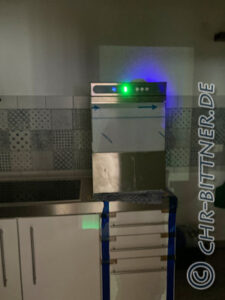

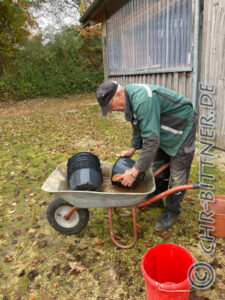

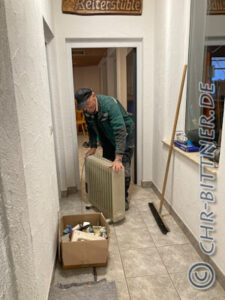

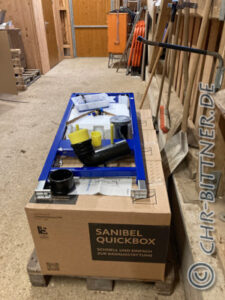

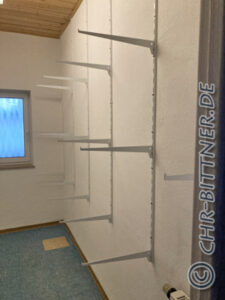

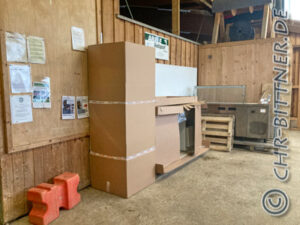

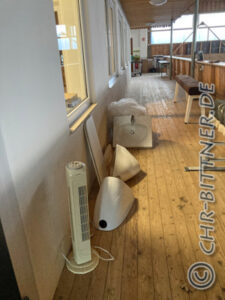

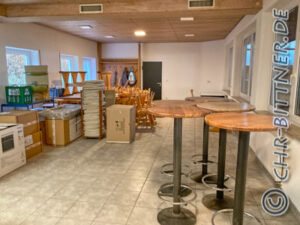

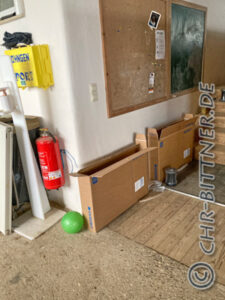

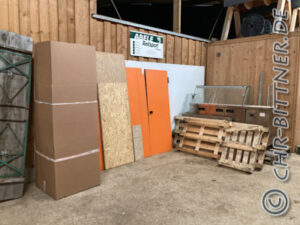

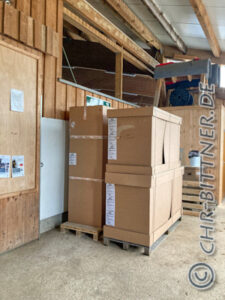

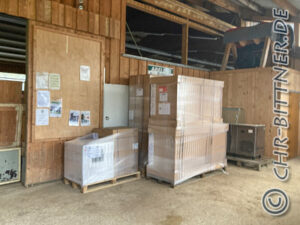

Am Freitag, 8. November sollte endlich die langersehnte neue Küche kommen. Gebhard hat gewartet, bis sie kam. Die Zeit hat er sich mit verschiedenen Aufräumarbeiten “vertrieben”….

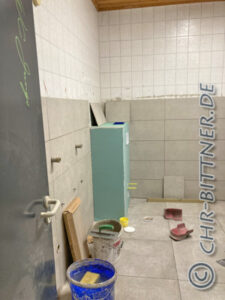

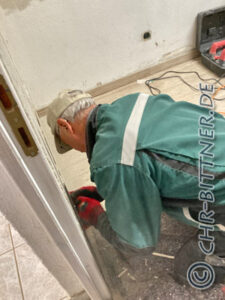

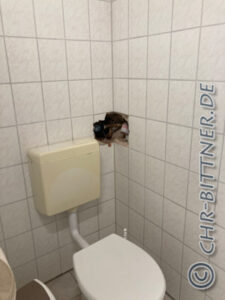

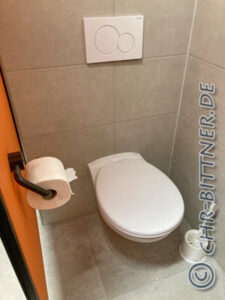

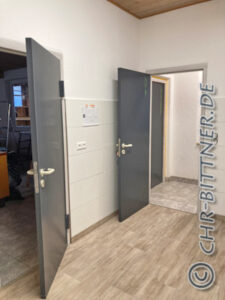

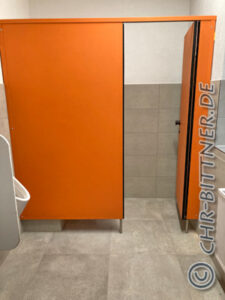

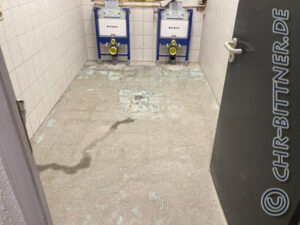

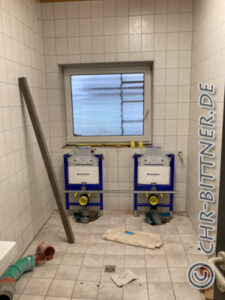

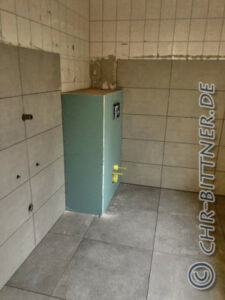

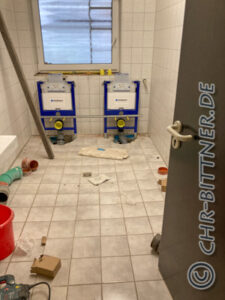

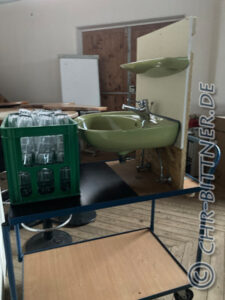

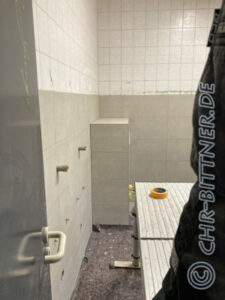

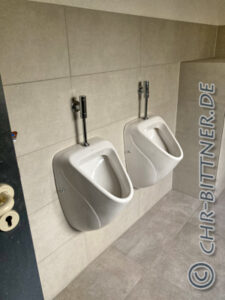

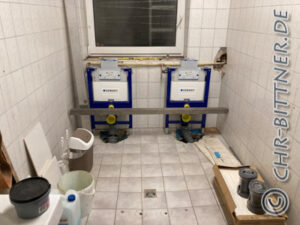

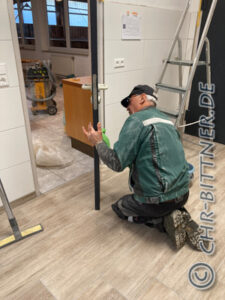

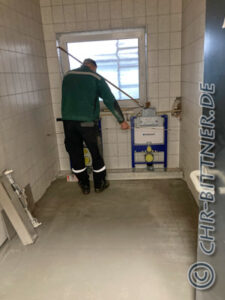

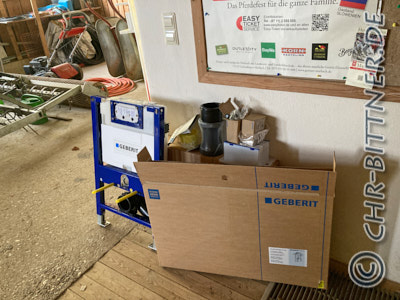

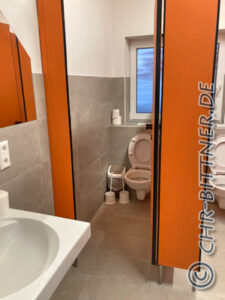

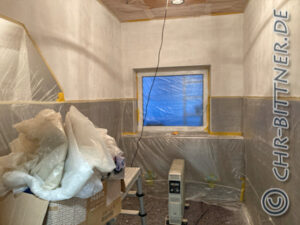

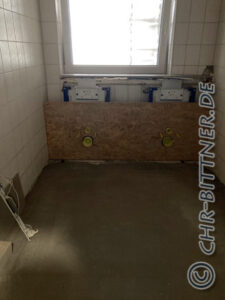

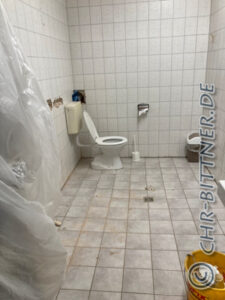

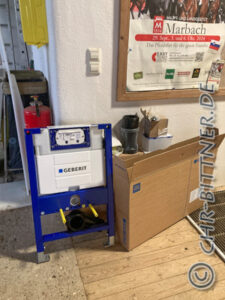

Am Samstag, 9. November wurde fleissig weitergearbeitet. Unter anderem hat Josef Wecker bei den WCs die erste Rohmontage gemacht. So sah das Ganze dann am Sonntag Früh aus:

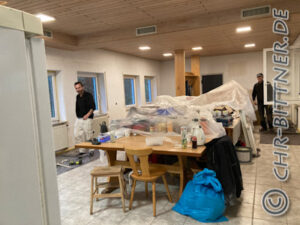

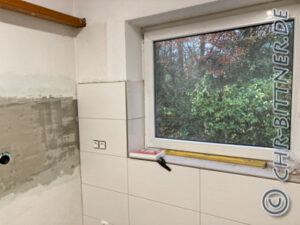

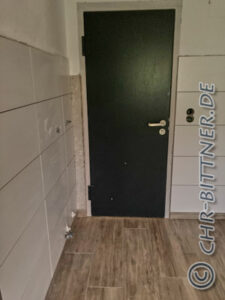

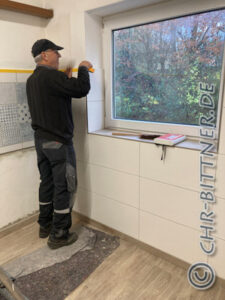

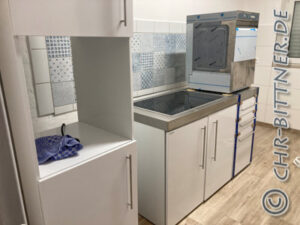

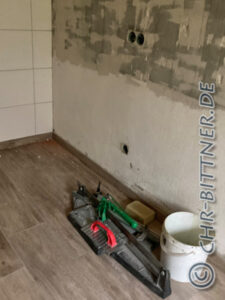

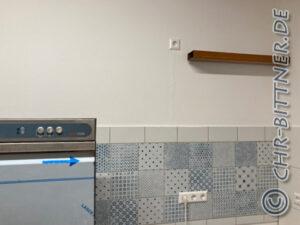

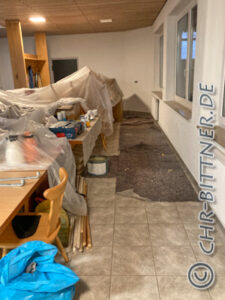

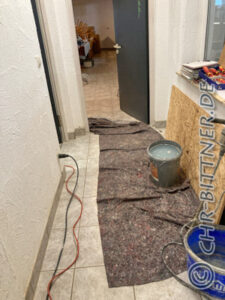

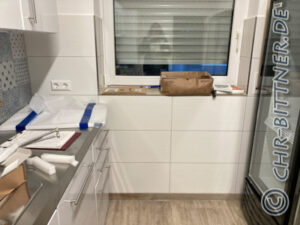

Am 11. November hat Josef Wecker an den WCs weitergearbeitet. Gebhard hat in der Zwischenzeit die Küche zum Streichen vorbereitet. So sah das Ganze dann abends aus:

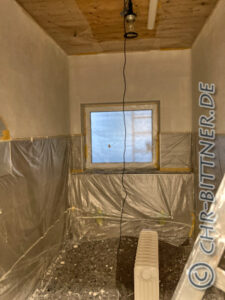

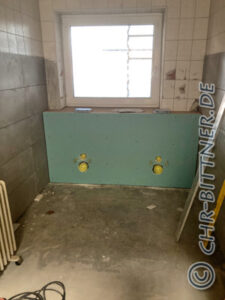

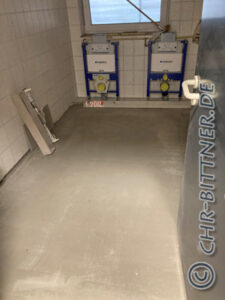

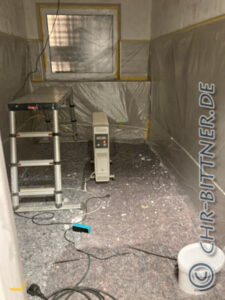

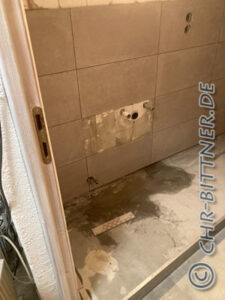

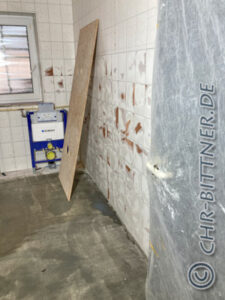

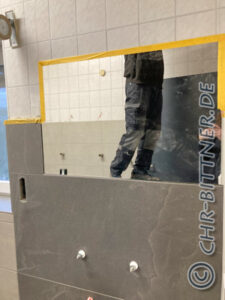

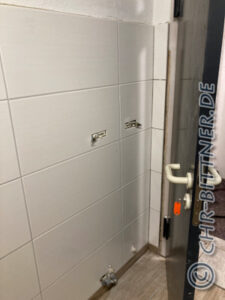

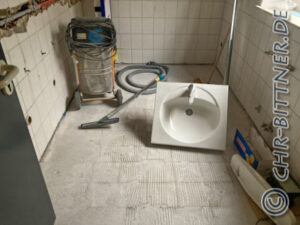

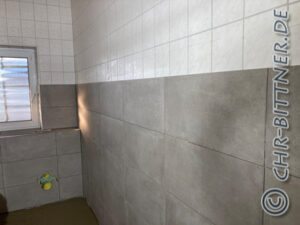

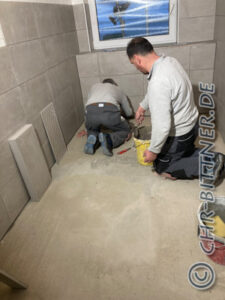

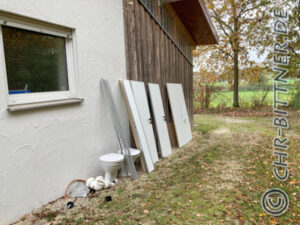

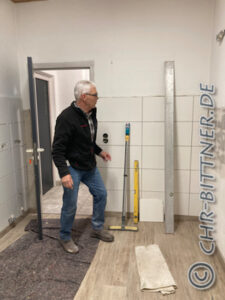

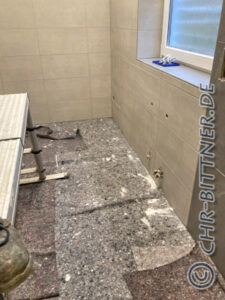

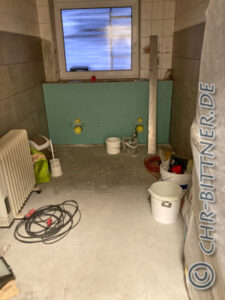

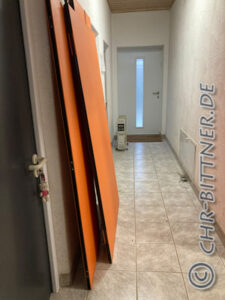

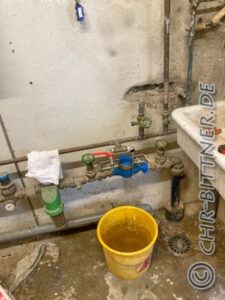

Am 12. November haben Martin Esdar und Lukas Schmid die Bodenfliesen im Damen-WC entfernt. Die Bilder zeigen den Stand am 13. November morgens.

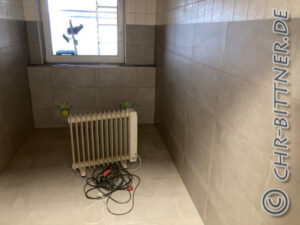

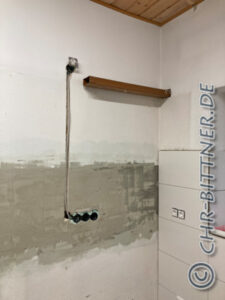

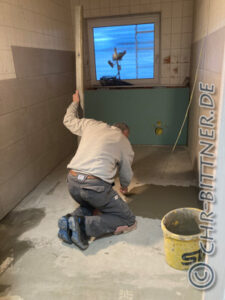

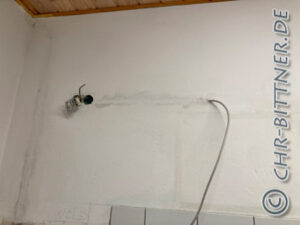

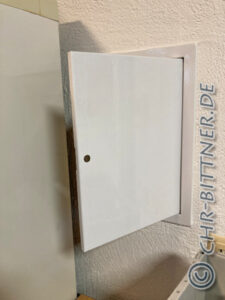

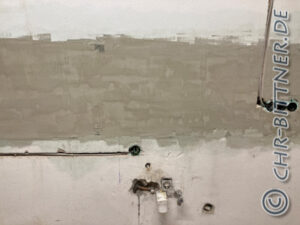

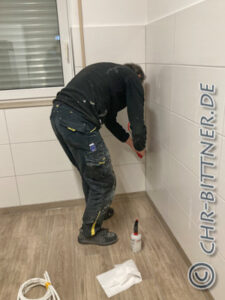

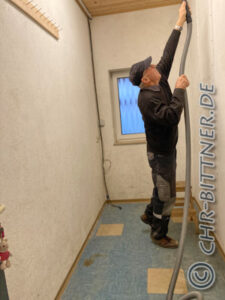

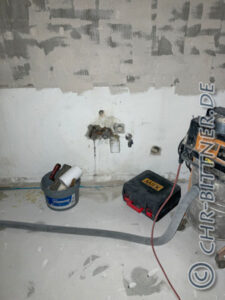

Am 13. November waren unter anderem Gebhard, Georg, Elektriker mit Heiko sehr fleissig. Die Elektrik in der Küche wurde gerichtet, einiges abgeklebt zum Streichen und auch im Reiterstübchen erste Vorbereitungen zum Streichen getroffen. Georg hat noch zusätzlich den Boden des Damen-WCs gerichtet.

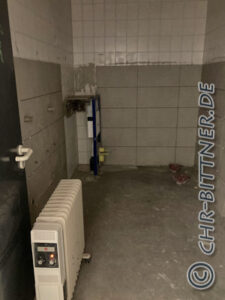

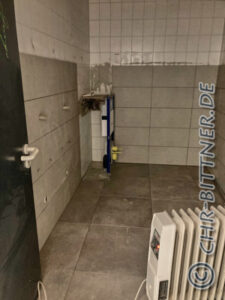

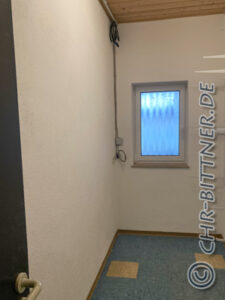

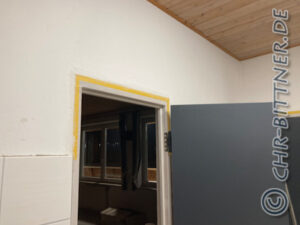

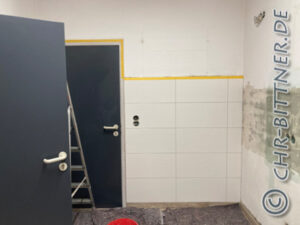

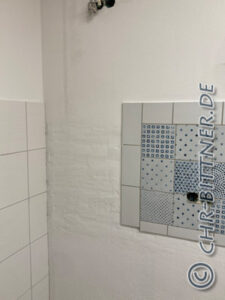

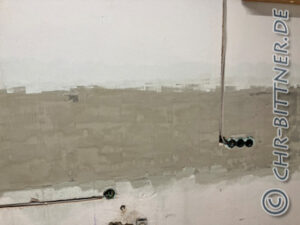

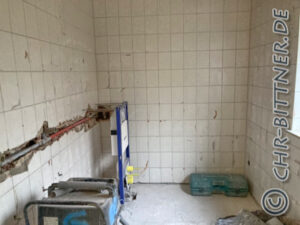

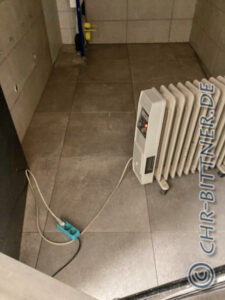

So sah das Ganze dann am 14. November morgens aus:

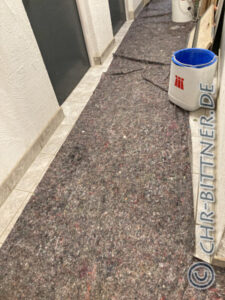

So sah das Ganze dann am Freitag, 15. November morgens aus:

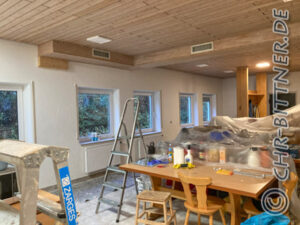

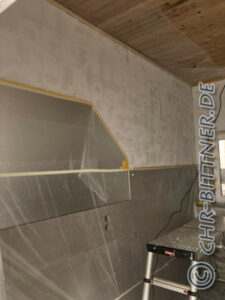

Am Samstag, 16. November ging es fleissig weiter. Hier ein paar Impressionen:
Das war der Stand morgens gegen halb neun.
Um halb fünf abends sah das dann schon so aus:

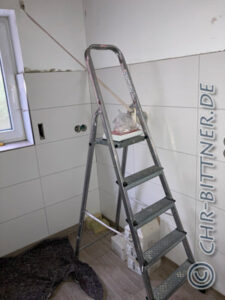

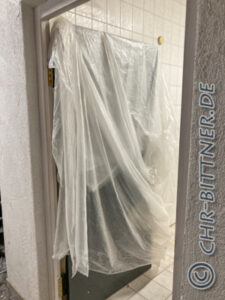

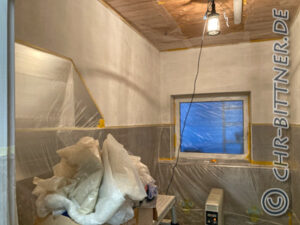

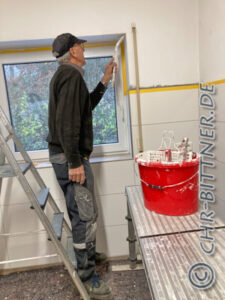

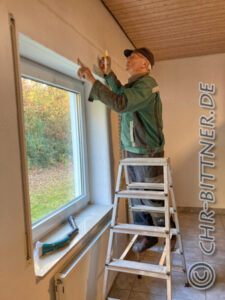

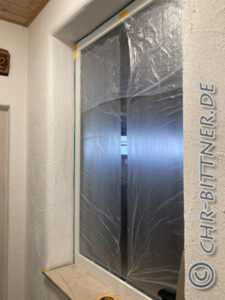

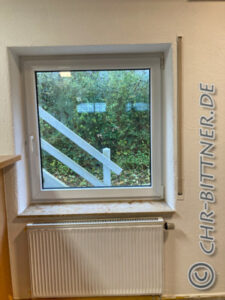

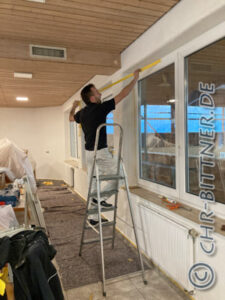

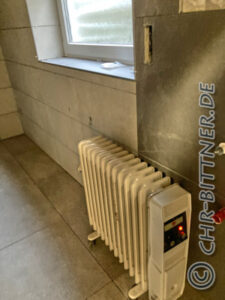

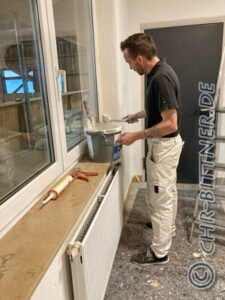

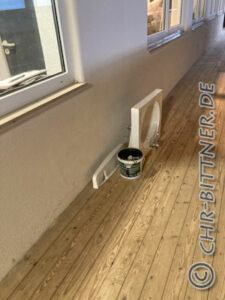

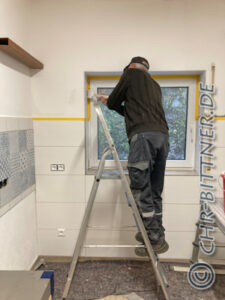

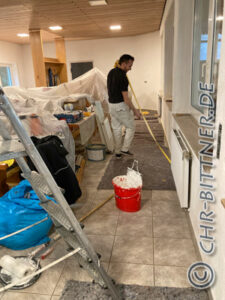

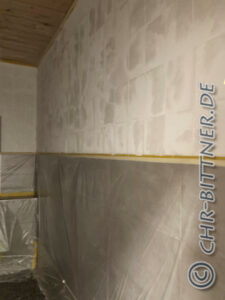

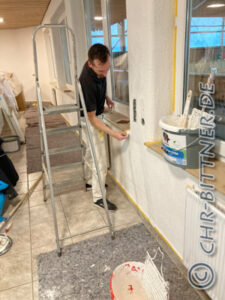

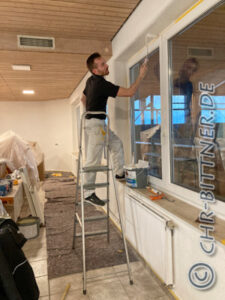

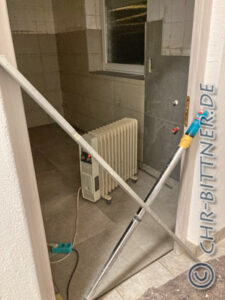

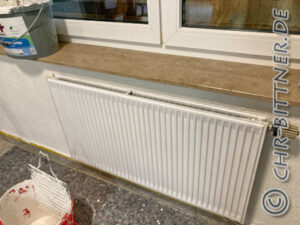

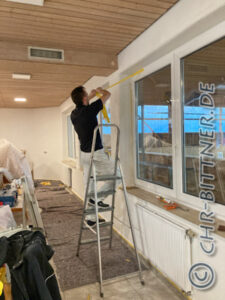

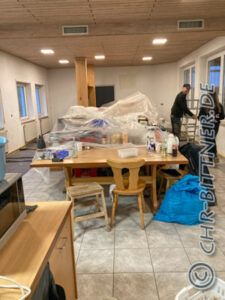

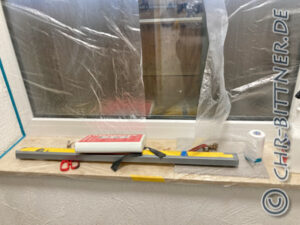

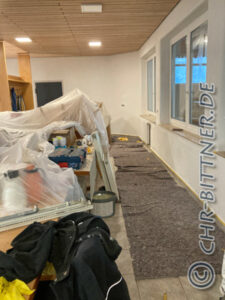

Maler Andreas Schupp war am Samstag noch bis spät abends da, alles abgeklebt und die Heizkörper gespritzt. Am Sonntag, 17. November war er dann wieder da zum Streichen.
So sah das Ganze gegen 15.00Uhr aus:

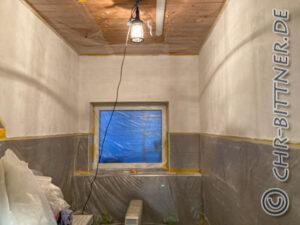

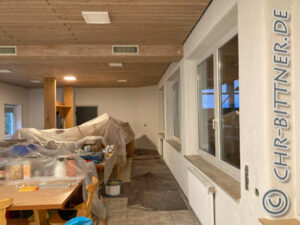

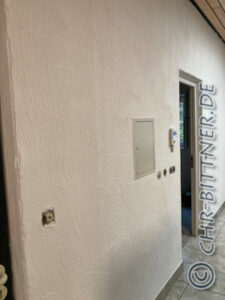

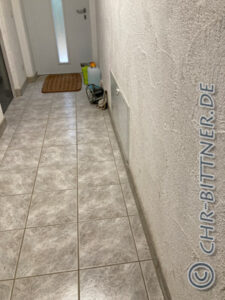

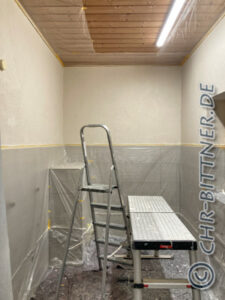

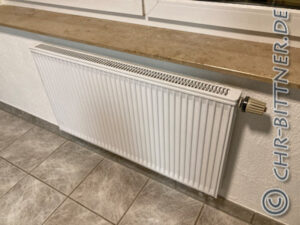

So sah das Ganze dann am Montag Früh, 18. November aus:

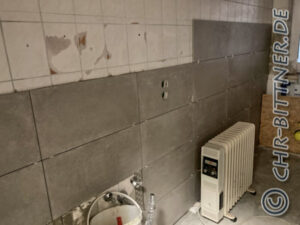

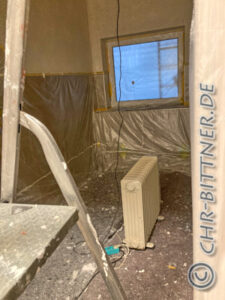

Am Dienstag, 19. November ging es weiter. Morgens sah das Ganze so aus:
Bis zum Mittag sah das Ganze dann so aus:

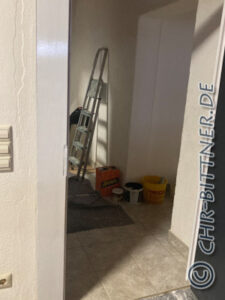

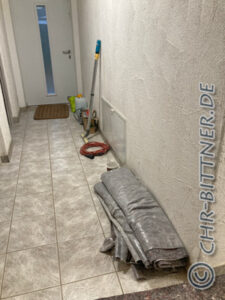

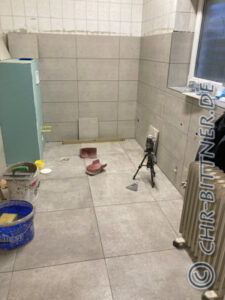

Am Mittwoch, 20. November morgens sah das Ganze so aus:
Gegen 13.00Uhr sah das Ganze dann so aus:
Abends sah das Ganze dann so aus:
Am Donnerstag, 21. November ging es weiter. So sah das Ganze morgens aus:
So sah das es dann um die Mittagszeit aus:

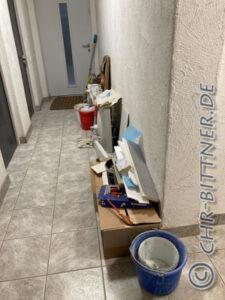

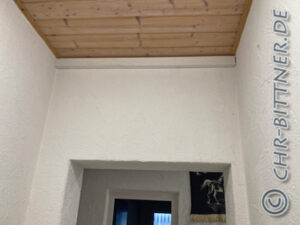

Am Donnerstag Abend wurde noch fleissig gewerkelt. Hier der Zwischenstand am Freitag, 22. November morgens:

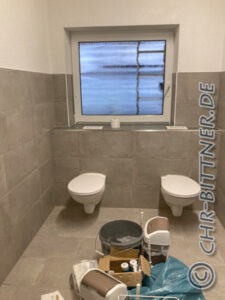

Am Samstag, 23. November sah es morgens so aus:

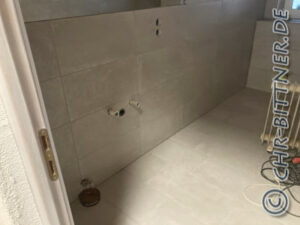

Am 23. November sah es am Nachmittag so aus:

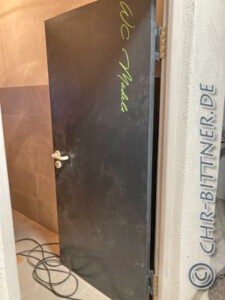

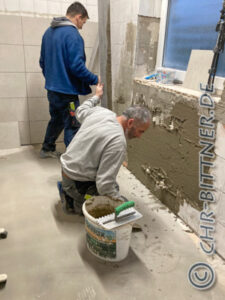

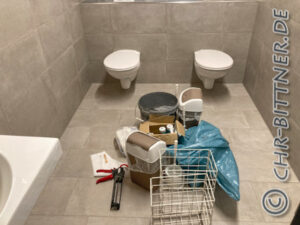

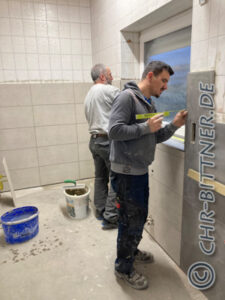

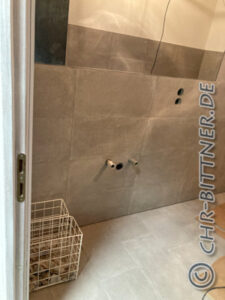

Am Mittwoch, 27. November waren Georgs Leute da und haben im Damen-WC weitergemacht.
Das war der Stand morgens:
Das war dann der Stand gegen halb vier.

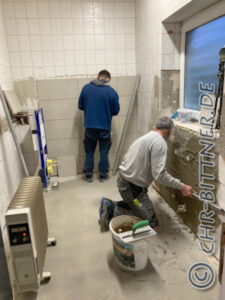

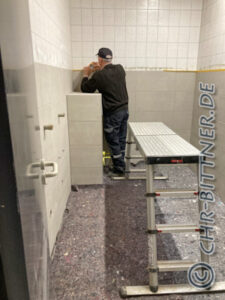

Am Donnerstag, 28. November haben die Arbeiter weitergemacht.
Das war der Stand morgens:
Am Nachmittag gegen halb vier sah es so aus:

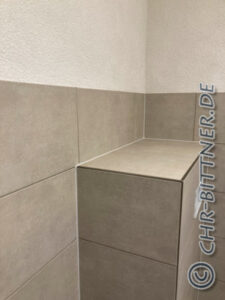

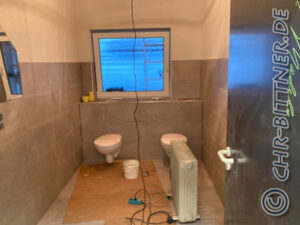

Am 29. November sah es dann so aus:

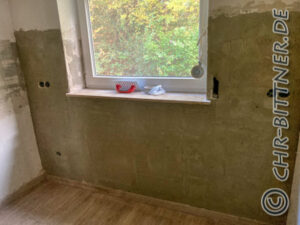

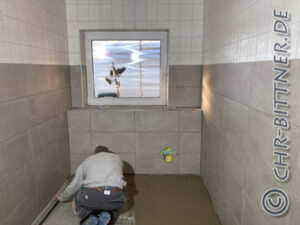

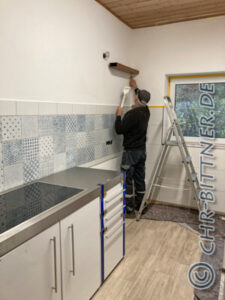

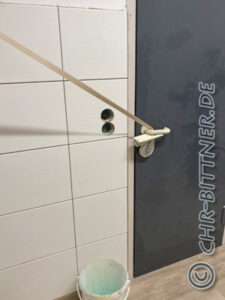

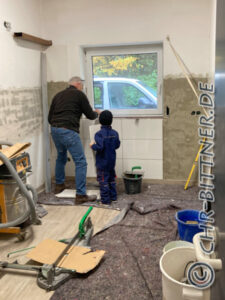

Am 30. November hat Gebhard die verspachtelten Fliesen mit Quarzgrund gestrichen…
Am 2. Dezember ging es dann weiter. Das war der Stand abends.
Am 3. Dezember sah es morgens dann so aus:

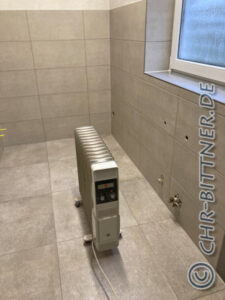

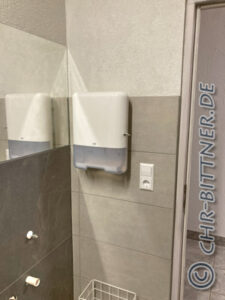

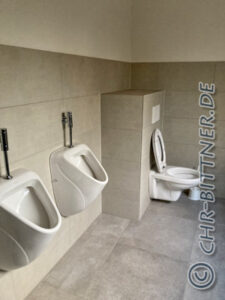

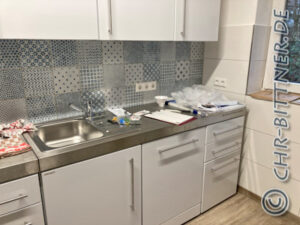

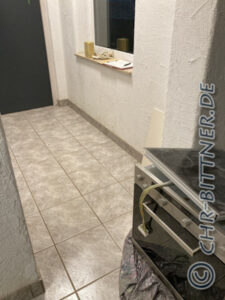

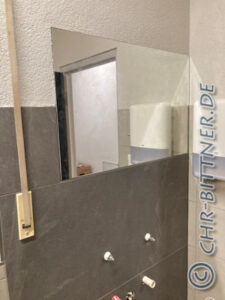

Am 4. Dezember sah es morgens so aus:

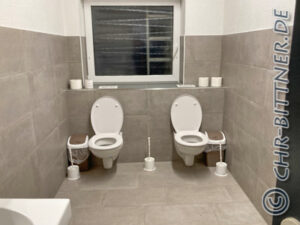

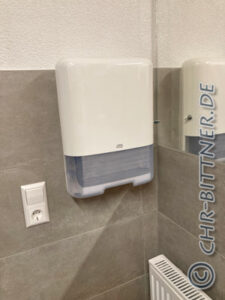

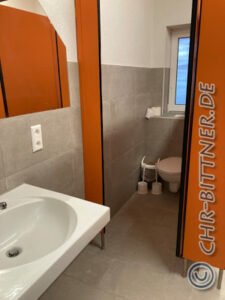

Bei der Montage von WCs und ähnlichem ist uns Josef Wecker eine große Hilfe! Vielen Dank!
Natürlich auch an Georg, Gebhard, Manuel, Andreas, Ralf und die vielen anderen, die uns hier beim Umbau unterstützen, ein riesengroßes Dankeschön!

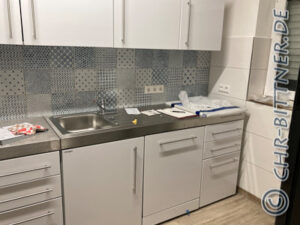

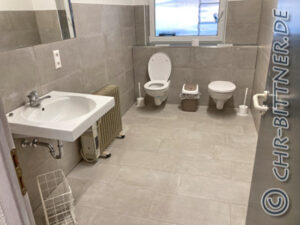

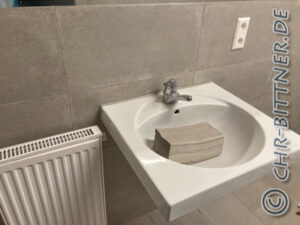

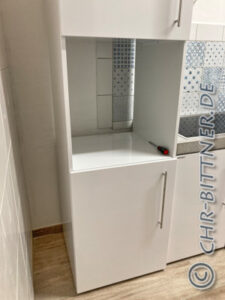

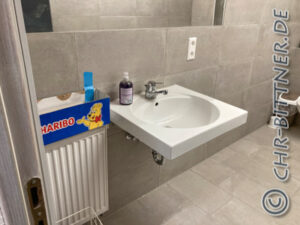

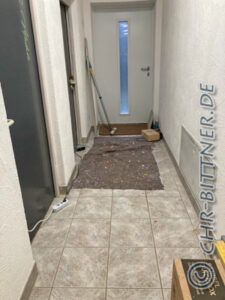

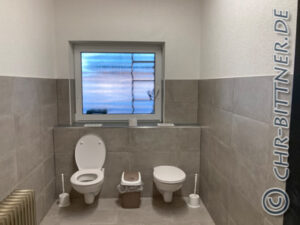

Das war der Stand am 5. Dezember morgens:

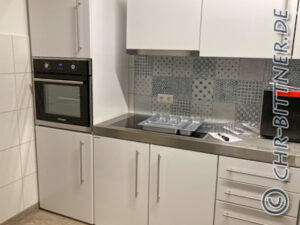

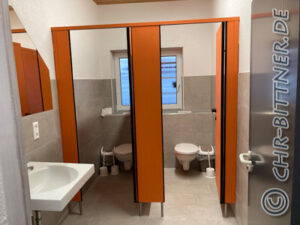

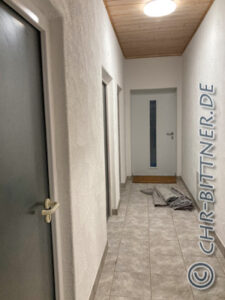

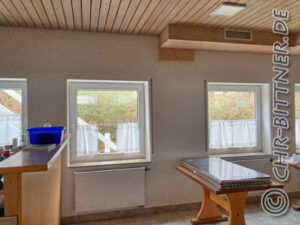

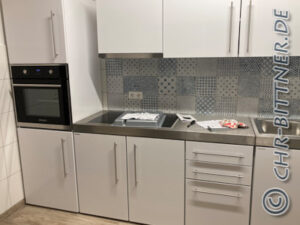

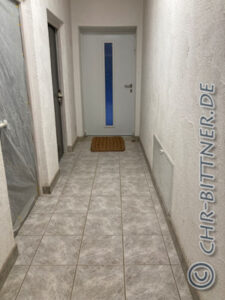

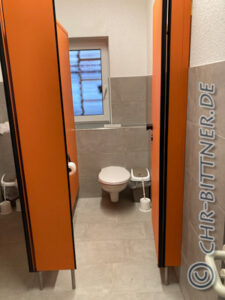

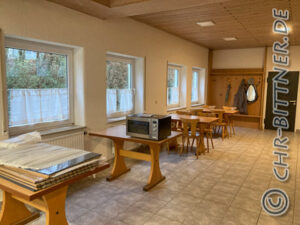

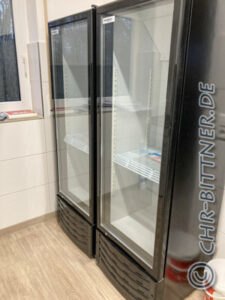

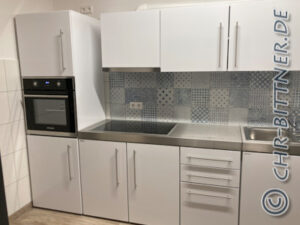

Das war dann der Zwischenstand am 6. Dezember morgens:
